Projectomschrijving
Op de begane grond van het bestaande UMCG-gebouw wordt een nieuw, hoogwaardig operatiecomplex gerealiseerd. Het complex vervangt en vergroot de huidige OK-capaciteit en is ontworpen volgens de nieuwste medische en bouwkundige normen.
Faciliteiten
- 4 generieke operatiekamers
- 2 hybride OK’s
- 2 interventie-OK’s
- CT-ruimte
- PACU (Post Anesthesia Care Unit) met 10 bedplaatsen
- Ondersteunende functies: magazijnen, kantoor- en vergaderruimtes, koffiekamer
- Logistieke zones voor steriele goederenstromen en niet-steriele afvalstromen in de kelder
Voorbereiding en bouwrijp maken
Voor de start van de bouw is het terrein bouwrijp gemaakt. Dit omvatte:
- Sloop van bestaande inrichting (kaalsloop)
- Omlegging van diverse installaties
- Aanleg van tijdelijke voorzieningen voor de continuïteit van ziekenhuisprocessen
Afwerking en luchttechniek
Alle OK’s krijgen een nagenoeg naadloze Krion-/solid surface afwerking. Deze coating:
- Vermindert kiemnesten en vereenvoudigt schoonmaak
- Verbetert de hygiëne en operationele efficiency
Zowel in de hybride als in de generieke OK’s zijn 4 zijdige plintafzuiging en een Halton-inblaassysteem geïntegreerd, waardoor een uitzonderlijk hoge luchttechnische kwaliteit wordt gegarandeerd.
Faseringsvisie

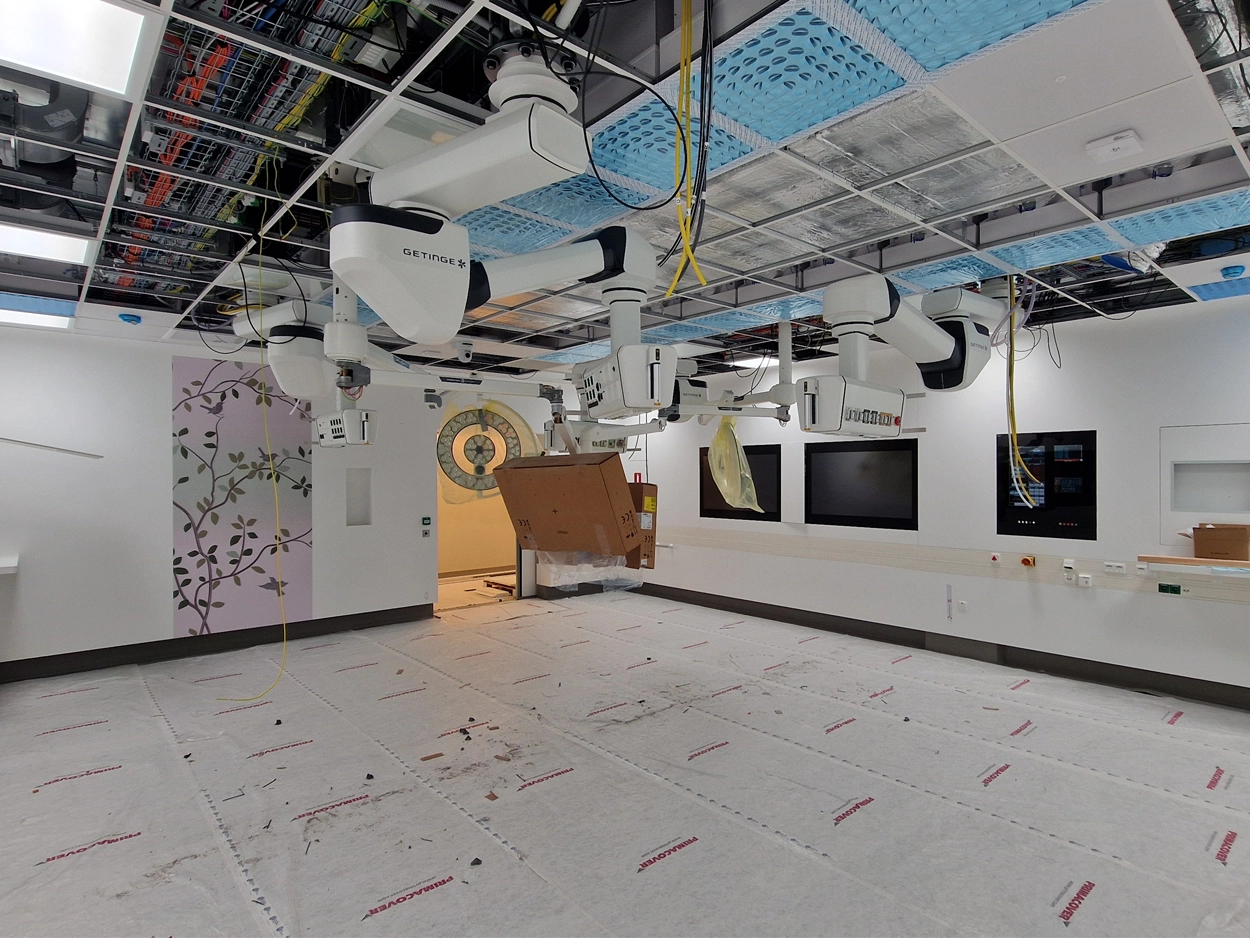

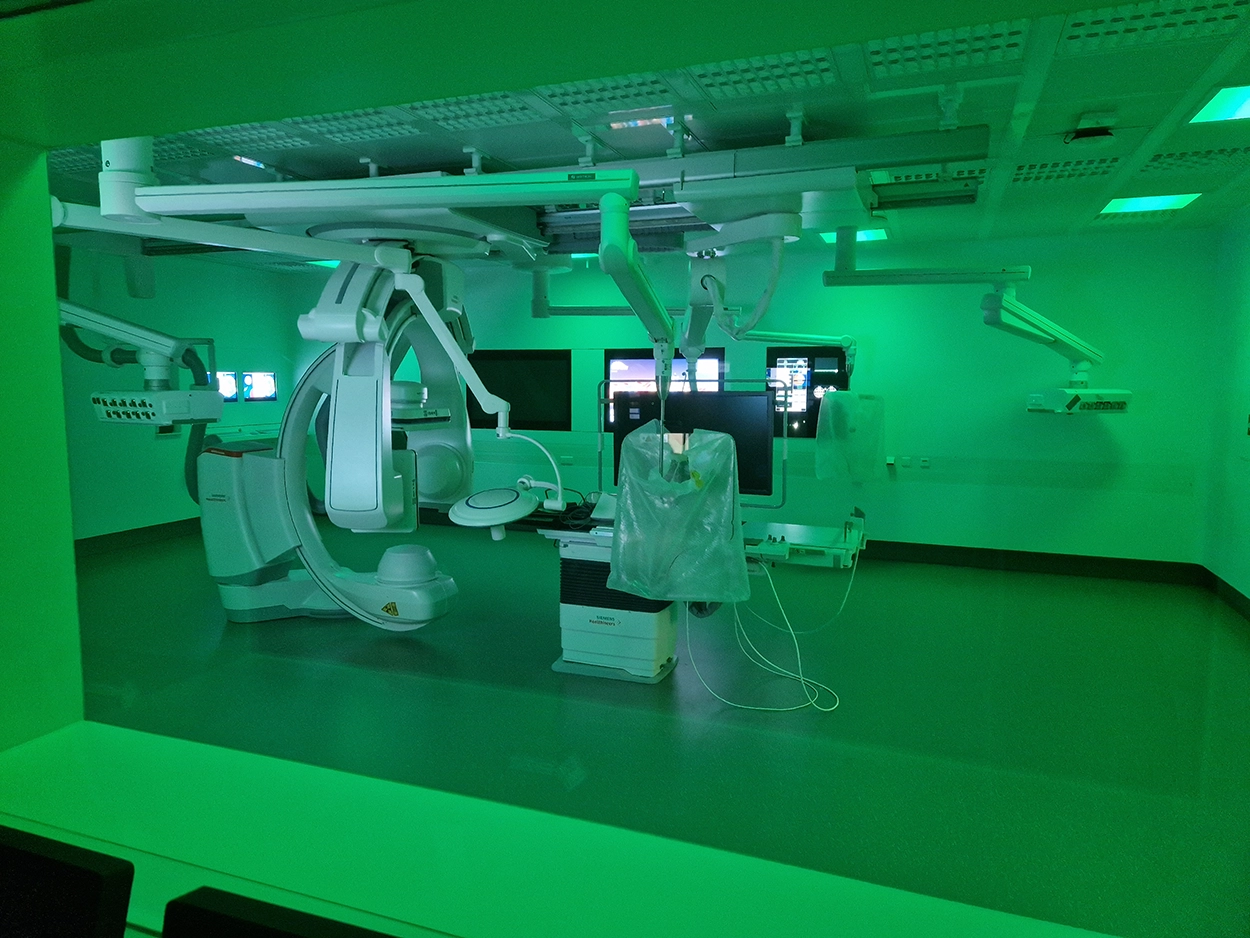

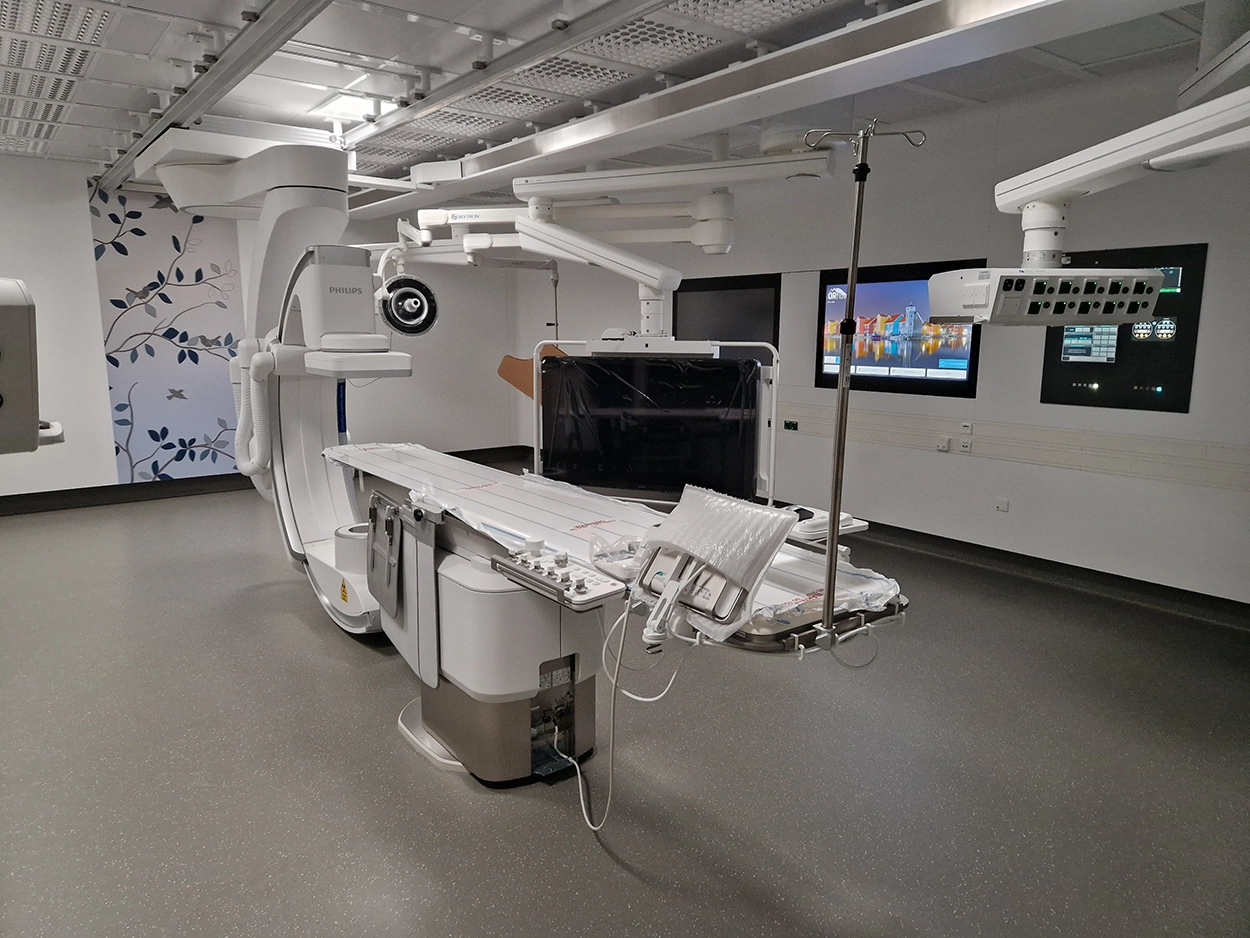

- Fase 1: Realisatie van de 2 hybride OK’s en bijbehorende ondersteunende ruimtes, welke in eerste instantie ingezet worden als tijdelijke interventie-OK’s
- Fase 2: Realisatie en ingebruikname van de nieuwe interventie-OK’s en CT-ruimte
- Fase 3: Volledige afronding van alle OK’s (hybride en generiek) en ingebruikname van alle ondersteunende functies
Planning
- September 2025: Ingebruikname definitieve interventie-OK’s en CT-ruimte
- Januari 2026: Oplevering van het complete operatiecomplex en start inhuizing door de gebruikers van het UMCG
